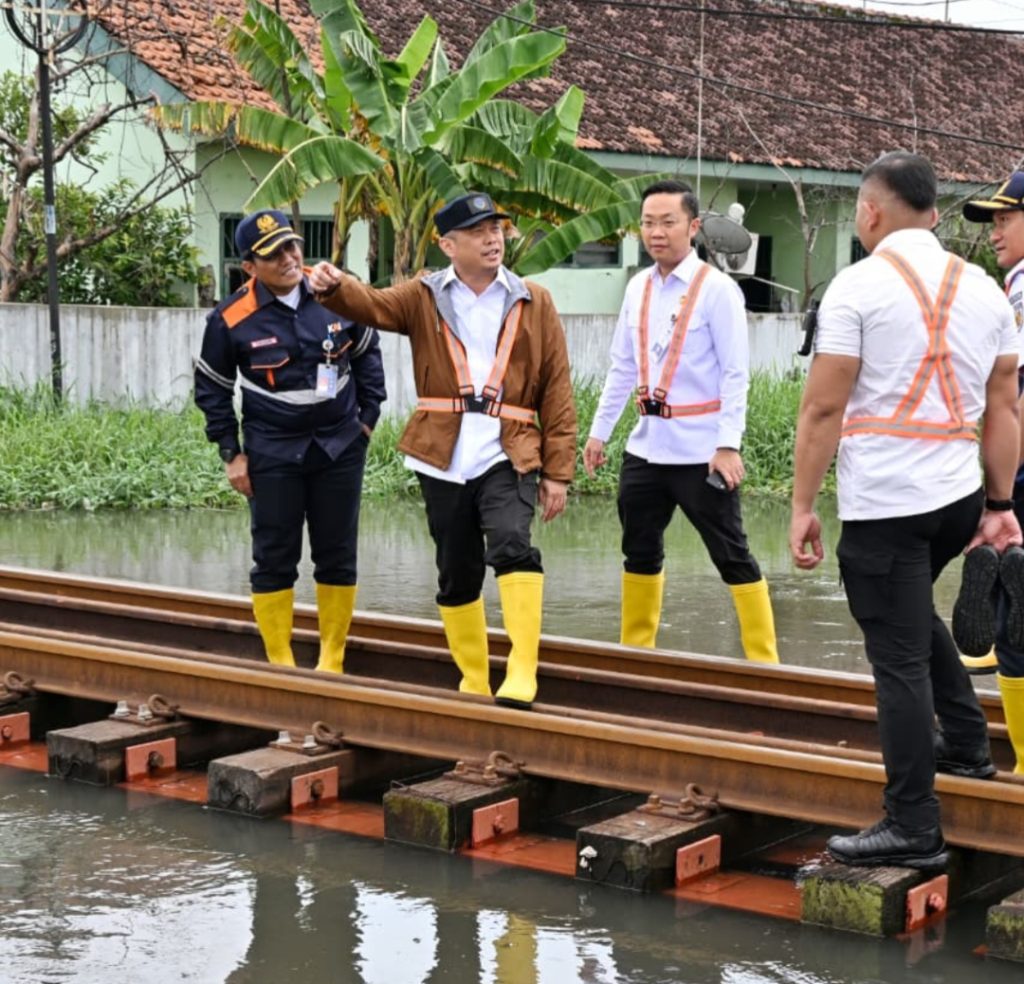

Wartatrans.com, PEKALONGAN – Menteri Perhubungan Dudy Purwagandhi meninjau langsung jalur kereta api lintas Pekalongan–Sragi yang terdampak banjir dampak cuaca ekstrem, Rabu (21/1/2026).
Peninjauan dilakukan untuk memastikan langkah penanganan berjalan cepat dan optimal, serta keselamatan perjalanan kereta api tetap terjaga.

Diketahui, saat ini 85% perjalanan kereta api (KA) telah pulih dan berjalan normal.
“Kami menyampaikan keprihatinan atas banjir yang terjadi di Jawa Tengah karena berdampak pada keselamatan masyarakat dan kelancaran transportasi, khususnya operasional kereta api. Untuk itu, siang ini saya melihat langsung beberapa titik jalur kereta api yang masih tergenang. Beberapa langkah sudah dilakukan dan masih akan dilanjutkan penanganannya,” jelas Menhub Dudy.
Kemenhub, melalui Direktorat Jenderal Perkeretaapian, sejak awal kejadian telah melakukan koordinasi intensif dengan PT KAI, BMKG, pemerintah daerah, serta aparat setempat.
Keputusan teknis operasional katanya, diambil secara cepat dan terukur tanpa mengabaikan aspek keselamatan.
Saat ini jalur KA yang terdampak banjir sudah dapat dilalui dengan pengaturan khusus.
Pembatasan kecepatan diterapkan dengan maksimal 40 km/jam pada jalur hulu dan 30 km/jam pada jalur hilir sebagai langkah preventif.
“Demi keselamatan, kami telah melakukan pembatasan kecepatan di jalur yang masih ada genangan air. Oleh karena itu, memang masih ada keterlambatan perjalanan dikarenakan pengurangan kecepatan KA ini. Akan tetapi, saat ini berdasarkan data KAI, 85% perjalanan kereta telah pulih dan berjalan normal. Sementara 15% lainnya masih ada keterlambatan,” urainya.
Sementara itu, Direktur Utama PT KAI Bobby Rasyidin menjelaskan bahwa sejak 16 hingga 19 Januari 2026, terdapat dua titik utama yang terdampak genangan air di wilayah Pekalongan.
Dampak tersebut menyebabkan 124 perjalanan kereta api penumpang terpaksa dibatalkan.
“KAI memberlakukan pengembalian bea tiket 100 persen bagi seluruh pelanggan terdampak pembatalan, dengan batas waktu pengajuan hingga tujuh hari. Saat ini, proses refund telah berjalan dan dimanfaatkan oleh pelanggan,” ujar Bobby.
Selain refund, PT KAI juga melakukan service recovery bagi pelanggan yang mengalami keterlambatan perjalanan, serta operation recovery untuk memulihkan keandalan prasarana.
Dalam penanganan darurat, PT KAI telah melakukan peninggian jalur rel setinggi 23 sentimeter dan akan melanjutkan pekerjaan penguatan prasarana dengan rencana peninggian hingga maksimal 50 sentimeter sepanjang kurang lebih 600 meter, termasuk penyesuaian struktur jembatan dan emplasemen yang sebelumnya teridentifikasi mengalami cekungan.

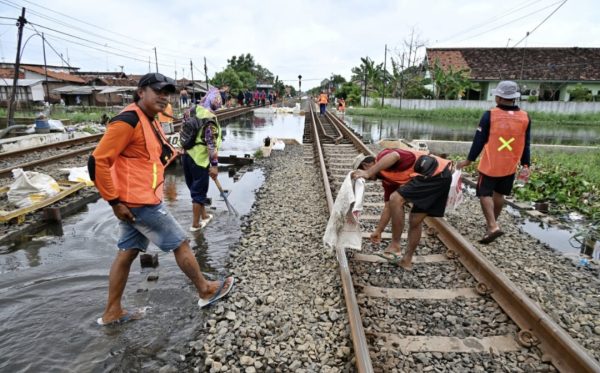

Kemenhub akan terus melakukan monitoring intensif 24 jam terhadap kondisi jalur rel dan cuaca. Tim prasarana dan sarana perkeretaapian juga dikerahkan untuk menurunkan air dan membersihkan material banjir di jalur rel.
Pemeriksaan juga dilakukan secara menyeluruh terhadap konstruksi rel, bantalan, dan jembatan.
Turut hadir Dirjen Perkeretaapian Allan Tandiono dan Walikota Pekalongan Afzan Arslan. (omy)
